230天攻坚!北京首个小型盾构电力隧道全线贯通
发布时间:2025-05-30 浏览量:

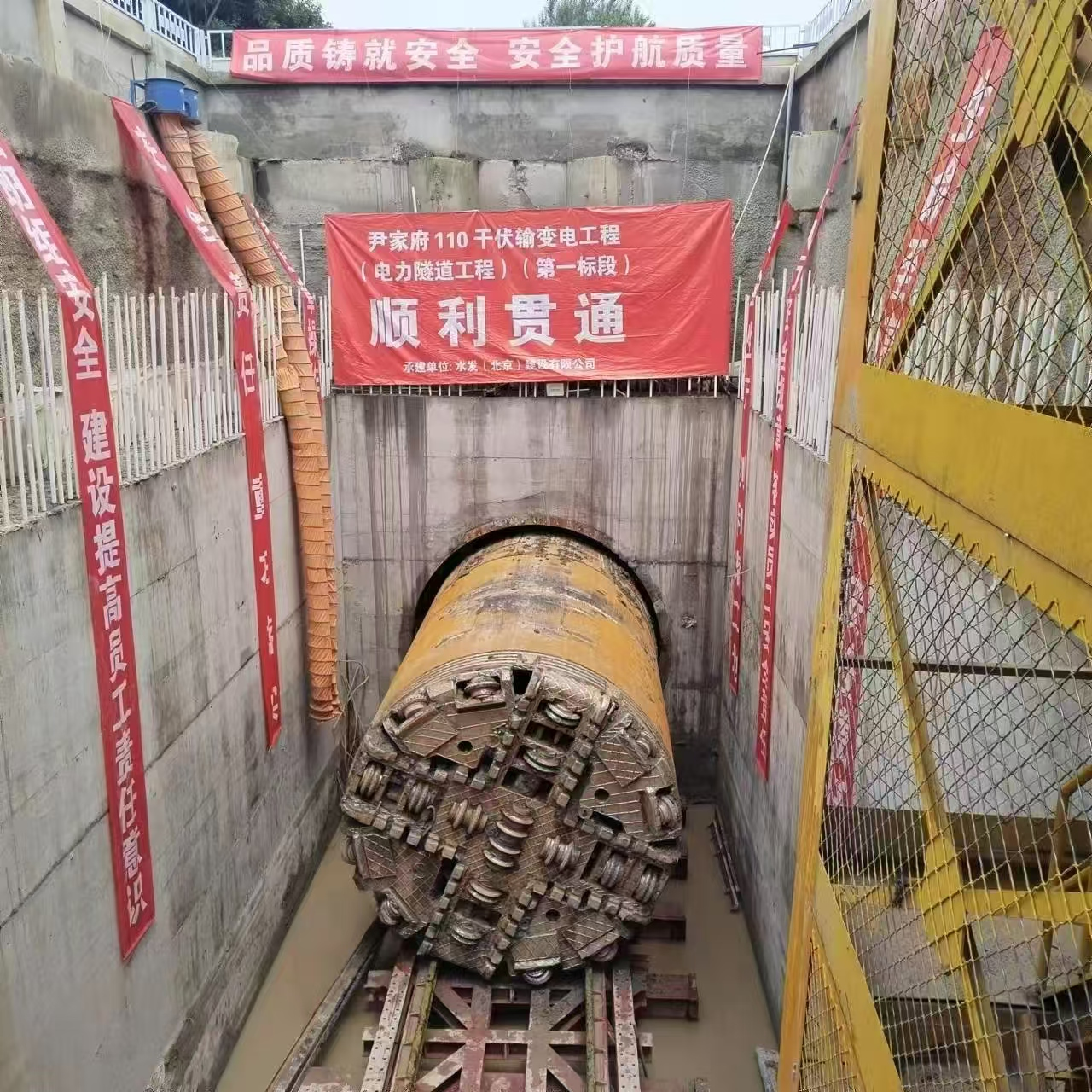

近日,由北京建设承建的尹家府 110 千伏输变电工程(电力隧道工程)第一标段传来捷报!历经 230 天紧张施工,随着盾构机刀盘破壁而出,该标段全线顺利贯通,迎来项目建设关键节点。此项目为北京市首个应用小型盾构技术的隧道工程,采用刀盘直径 3.74 米盾构机,全长 1508 米,总投资约 7900 万元。
在项目建设进程中,地质条件尤为复杂,盾构区间内,大量强度达 80 - 120MPa 的坚硬岩层分布,占比超隧道总长的 35%,硬岩掘进效率与设备损耗控制成为核心技术难题。面对这一瓶颈,北京建设项目团队迅速启动“技术攻关响应机制”,组建跨专业技术小组,开展多轮 PDCA 循环专题研讨。团队以地质勘察报告为依托,全方位剖析地下环境,精准掌握岩层特性。经刀盘配置正交试验,创新采用“分区耐磨合金镶嵌+变频驱动刀组”方案,大幅提升盾构机在硬岩地层的设备效能转化率。同时,依托实时数据检测,动态调控关键参数,在确保施工安全的同时,实现了硬岩地层施工效率的最大化,成功攻克硬岩掘进难题。
目前,工程已顺利转入电缆安装及附属工程建设阶段。按照规划,这条深埋地下的“电力动脉”将于2025年正式投入运营。下一步,北京建设将继续秉持精益求精的工匠精神,持续深耕技术创新,科学统筹施工安排,全力冲刺盾构后续施工节点,为项目高质量交付提供坚实保障。(供稿人:张沛伦)
